台灣電力企業聯合會電子報 第九十六期 2025.05.20
本期焦點

提升我國配電電網韌性之策略與技術(上)

黃銘宏1   江興芳2  傅振豪3 *主筆

*1. 台電 公司配電處處長

 2. 台電公司配電處課長

3.台電公司配電處專員

壹、前言

  我國電力公用事業(即台電公司)所建置的配電系統線路設備龐雜而綿密,約1萬多條饋線,線路總長度43萬公里,可繞地球逾10圈,且線路上裝設167萬具開關、150萬具變壓器及319萬根電桿,若遇到天災、外力或設備故障,極可能引起饋線跳脫,造成部分區域停電,由於電網設備難免因年久老化及電力需求成長等因素,造成設備故障引起事故停電,致使電網設施的汰換及維護等工作壓力與日俱增。

  為提升電網韌性與降低事故停電時間,台電公司於107至111年間推行「強化電網韌性建設計畫」,有效提升電力系統的韌性與供電穩定,隨後於112年積極推動「配電系統五年升級計畫」,持續投入更多資源強化電網體質,並戮力將事故停電之影響降到最低。



貳、近10年(104-113年)區域停電事故分析

  「電網韌性」是指供電系統在面對各種干擾和挑戰(如天災、人為事故等)時,仍能維持運作和快速恢復之能力。因此,積極找出停電事故主要肇因、精進搶修復電過程及盤點系統弱點並予以改善,方能有效強化電網韌性。

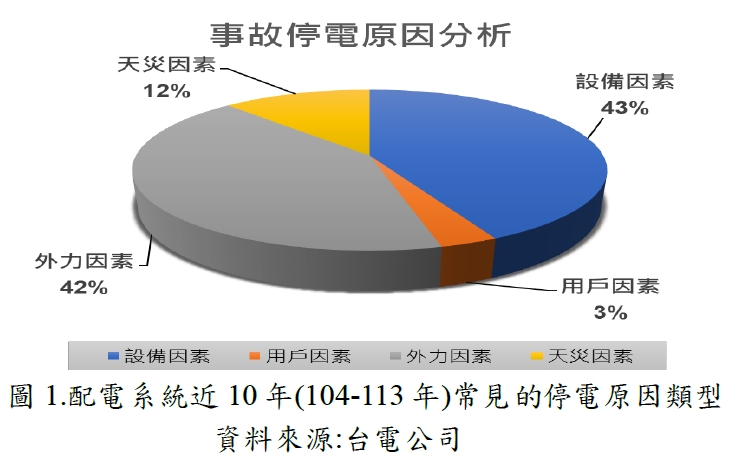

  茲將我國配電系統近10年(104-113年)常見的事故停電四大原因之分析(如圖1)及防範對策說明如下:




一、設備因素(43%)事故分析:

  設備因素主要係配電系統線路設備龐大,且使用了大量的絕緣材料,用來確保電力傳輸的安全和穩定,當這些設備的絕緣材料隨時間及使用狀況而自然老化或變質,降低絕緣性能,導致衍生事故,造成故障之設備多為電纜、導線接頭及變壓器等,其肇因主要為「絕緣劣化」和「自然劣化」,分別說明如下:

(一)地下設備維護不易:

  我國配電纜線地下化長度已超過16萬公里,地下化比例45%,遠高於日本的6%及韓國的20%,其中地下管線故障查修,不如架空線路可經由目視或儀器檢查找出故障點,增加搶修時間,又地下管路大多於積水地下層,電纜長期浸泡水中,電纜及接頭易受水氣滲入而損壞,增加故障發生率。

(二)電力設施長期高負載運轉:

  由於各項重大建設加速開發,如航空城、捷運系統擴充、鐵路地下化等新興都市計畫,且近10年來直轄市及新竹等人口快速成長,而變電所未能及時配合增設,致既有的變電所及饋線長期處於高負載運轉,加速電力設備老劣化故障,引發停電之機率可能增加。

(三)負載熱區設施超載運轉改善不易:

  人口及工廠大幅增加區域,如夜市、商圈等負載熱區,因增設變壓器及開關站等設備位置難覓,且易遭商家與民眾抗爭,致改善工程受阻,或是商家未向台電公司各區營業處申請新增設用電等作業,造成配電設備長期超載運轉,縮短使用壽命。

(四)防範停電作為:

1.極低頻(VLF)測試:通過極低頻(VLF)耐壓測試的電纜,一般有超過90%比例可於5年內正常運轉。因此,可依地下電纜環境、負載輕重、重點區域及運轉時間等條件,安排優先順序進行檢測及改善,114年度將檢測地下電纜約290萬公尺。

2.紅外線熱像分析儀檢測:在不停電狀態下,每年辦理線路2次巡視及1次檢測,發現異常後辦理維護或更換。另依負載高低及設備環境(如都會區、重鹽害區等),結合紅外線診斷技術,及早發現潛在的弱點並改善,114年度將檢測設備130萬處。

3.線路優化改善:視負載成長情形,適時提出增設變電所計畫,並主動拜訪地方政府協助取得電力設施用地、降低現有饋線負載及供電線路長度,提升系統韌性。

4.工程品質改善:落實施工管理及檢驗停留點之品質查驗,定期邀承攬商辦理教育訓練、互動式演練及施工標準說明會,精進施工人員技能,避免施工不良產生停電事故。

二、外力因素(42%)事故分析:

  外力因素主要係指與配電系統設備本身運作無關,而是經由外部環境、事件干擾等破壞電力系統的正常運行,包括「鳥獸碰觸」、「樹木碰觸」及「外物碰觸」等原因,其說明如下:

(一)外物碰觸因素難掌控:近年因氣候變遷及土地建設開發,造成動物棲息地及習性改變,每年春季至夏季為鳥類繁殖築巢期,鳥、鼠、蛇類等動物活動頻繁,部分鳥獸動物因平時會於架空線路上攀爬移動,當翅膀、尾巴或身體等部位碰觸線路帶電金屬(如熔絲鏈或接頭等)及不帶電金屬設備(如橫擔等)或相鄰線路(如兩條不同線路),會引起電流導通造成短路或接地故障而導致停電。

(二)樹木影響電力設施:配電線路設備因周遭樹竹生長,其枝葉接觸到線路帶電金屬,造成短路停電事故;若遇到強風,樹枝搖晃時也可能碰觸引發跳電;此外,老舊或生病的樹木如果倒塌,可能壓壞電力設施,導致停電。

(三)基礎建設高速發展:由於各項重大建設加速開發,如航空城、捷運系統擴充、鐵路地下化等新興計畫,其工地施工未事先確認供電管線位置,不慎導致挖損或吊車碰觸等損壞配電設備。

(四)精進作為:

1.停電防治及動物保護:從營造友善環境及阻斷碰觸路徑兩方面著手,說明如下:

(1)佈設具被覆絕緣效果之高壓被覆線,同時將裸露帶電處包覆絕緣,逐步將裸露型開關汰換為絕緣型開關,例如    使用桿上普通型變壓器一次套管線夾型接頭被覆瓷罩設備,避免鳥獸碰觸感電,並將架空配電線路裸露弱點列為重點改善工作項目,加速辦理架空線路被覆化,降低鳥獸、樹木等外物碰觸事故,確保供電穩定。

(2)針對部分區域樹木靠近供電線路情況,辦理樹木修剪,確保樹木與電力線路保持安全距離,部分線路加裝驅鳥器、防鼠網、防鼠板等,阻斷松鼠、蛇類攀附樹竹至架空線路之路徑,避免鳥獸碰觸配電設備。

2.落實防範施工挖損既設管線措施:為防範配電管線遭外界施工挖損,主動執行各項防護措施與精進作為,包括指定專人每日掌握施工資訊,加強現場巡查、主動提供圖資與施工單位溝通協調、建立跨機關聯繫機制、強化施工前查檢與套繪宣導作業,期降低施工挖損風險,確保用電安全。

3.依季節擬定對策:盤點各季節可能發生事故風險,訂定因應防範作為,如今(114)年驚蟄日(3月5日),因應鳥獸即將開始活躍,啟動全國強化穩定供電-線路防護行動,動員全國各處超過4,000人,投入鳥巢摘除、樹木修剪、加裝驅鳥器及防蛇/鼠網、管線孔隙封塞,以及線路設備檢測、更新汰換及防護改善等措施,努力降低鳥獸等外力造成的停電事故。

三、天災因素(12%)事故分析:

  天災因素主要是指異常天候及環境等因素情形,導致配電線路設備故障或供電中斷情況,屬配電系統中不可控及較難預防的事故停電因素,包括「雷害」及「鹽塵害」等原因,其說明如下:

(一)天災事故嚴重且頻繁:由於全球氣候暖化,颱風強度增大,造成災害事故,如康芮強颱及陣風破紀錄的17級山陀兒颱風等,均造成電桿倒斷及線路斷線等災情,未來颱風侵襲造成大規模災損,恐成常態。

(二)空曠地區雷擊頻率高:雷電擊中電力設備,導致供電線路異常,影響通信及控制系統之正常運行,可能造成設備損壞及保護電驛動作等,導致部分區域停電。

(三)沿海地區鹽塵害嚴重:沿海地區空氣中富含鹽分,隨風向沉積於桿線設備,使線路支持器材之絕緣性能下降,且鹽分加速金屬零件腐蝕,降低桿線設備使用壽命,鹽塵也會沉積在電氣連接點上,會導致接觸不良,影響供電穩定。

(四)精進作為:

1.減災預防作為:全面檢查迎風面區域電力設備、提高電桿強度,並將防災型地下化工程納入5年升級計畫辦理,對於地方政府偏鄉區域建置防災型微電網案,並提供必要之技術諮詢服務。

2.強化配電系統防災機制:對常發生鹽、塵害或雷害等事故區域,建立事故斑點圖,並訂定區域目標及期程,實施活線礙子清掃、裝設高分子聚合礙子、老舊設備汰換、避雷器和接地電阻改善等措施,以強化配電系統韌性。

四、用戶因素(3%)事故分析:

  用戶因素主要是指用戶端本身的用電超載或設備異常,導致配電線路設備損壞,引起事故停電情形說明如下:

(一)擴廠需求增加:廠家為擴充產能或廠內用電需求增加,對電氣設備進行不當操作或改裝,導致用戶端負荷量超過設計容量,引發線路保護機制啟動,造成事故停電。

(二)用戶端設備異常導致停電:用戶自備用電設備因突發故障,或是用電設備外箱破裂、遮蔽設施不良,導致動物入侵碰觸帶電金屬而造成停電。

(三)未定期停電檢修:傳統產業園區或老舊之工廠(公司),因用戶未定時檢點設備及汰換老舊設備,其設備較易發生老化或劣化情形,造成事故停電。

(四)精進方向:

1.用戶用電設備定期檢驗:運用紅外線攝錄影像熱分析儀,檢測相關變比計量設備狀態,並提醒高壓用戶每半年進行自備用電設備檢測,檢查用電設備裝置是否良妥,定檢資料應送台電公司備查,以確保自備用電設備安全運轉。

2.用電超載改善:加強向用戶宣導用電設備增加或變更時,應向台電公司提出申請,並經檢驗合格後,方可接電使用,以維用電安全。另對高壓用戶檢討其開關與饋線斷路器及線路開關間之保護協調,選用適當之責任分界點保護設備,預防越級跳脫之停電發生。

3.定期召開座談會:邀集用電量較大的企業、工廠等大用戶進行溝通交流,共同探討用電狀況、需求和未來發展計劃,幫助穩定電力供應、優化能源使用及達到能源效率提升的效果。

  台電公司除了積極分析造成停電事故的主要原因,研提精進預防改善對策外,已致力於提高電網抗風險的能力,積極推動傳統電網強化建設,透過數位轉型提升電力調度與運維效率,有效提升電網韌性。

(下期待續)


最新消息更多資訊
[國內資訊]-電業法修正案三讀通過台電維持現行經營型態不分割
 2025-05-20
 立法院於5月9日三讀通過「電業法」部分條文修正案,聚焦四大重點:包含台電維持現行經營型態不分割、開放再生能源售電業同業互售、納管併網型儲能及需量反應、加強電力交易平台監管機制並得視市場發展成立獨立之交易單位。(2025.5.9聯合報...更多詳細內容:請參閱連結>>
[國內資訊]-核管法修法三讀核電機組得延長運轉年限最長20年
 2025-05-20
 立法院會5月13日三讀修正通過核子反應器設施管制法第6條,核電機組運轉執照有效期間最長為40年,期滿須繼續運轉者,經營者得於主管機關規定之期限內申請換發執照;換發之運轉執照有效時間自執照生效日起算,最長為20年。(2025.5.13中央社)...更多詳細內容:請參閱連結>>
[國內資訊]-賴總統:對先進核能技術持開放態度政策改變有3前提
 2025-05-20
 賴總統4/22接見「2025第22屆全國NGOs環境會議」環保團體代表時表示,對未來新的、先進的核能技術保持開放態度,但任何的政策變更都必須滿足核安、核廢、社會共識3個重要前提,才有可能進行。 (2025.4.22 中央社) 請點閱 更多詳細內容:請參閱連結>>
[國內資訊]-核三2號機5月17日停機除役台電近500萬瓩新機組接棒
 2025-05-20
 台電表示,今(2025)年將有近500萬瓩大型燃氣機組加入供電行列,包含大潭7號機、興達新1號機、興達新2號機及台中新1號機,總裝置容量達480萬瓩,遠大於核三2號機95萬瓩,加上再生能源、抽蓄水力及負載管理等調度手段,可確保供電無虞。(202...更多詳細內容:請參閱連結>>
[國內資訊]-核一廠室外用過核子燃料乾式貯存設施運轉執照獲准
 2025-05-20
 核安會於5月1日核發上述運轉執照,該設施啟用後,台電可陸續將核一廠反應器爐心內燃料全部移出,有助於除役作業的推進。台電係於2024年12月完成該設施之熱測試作業,續於今(2025)年1月提出運轉執照申請案送核安會審查。(2025.5.1 中央社)...更多詳細內容:請參閱連結>>
[國內資訊]-Google 與 CIP 簽署協議台灣與亞太首宗離岸風電合作
 2025-05-20
 Google已經採購台灣太陽光電,日前才宣布採購台灣與亞太第一宗地熱能源,4/22又與CIP簽訂離岸風電購電協議,將透過整合太陽光電、離岸風電、與地熱計畫,朝向「全天候運作」(always-on)的方式,提供Google在台資料中心和辦公室穩定的無碳...更多詳細內容:請參閱連結>>
[國內資訊]-卓榮泰院長:4,100億特別條例撥補台電千億歲計賸餘支應
 2025-05-20
 行政院會4/24通過「因應國際情勢強化經濟社會及國土安全韌性特別條例」草案。行政院長卓榮泰表示,4,100億元將全數以歲計賸餘支應,其中930億元挹注產業支持方案,1,000億元則撥補台電。(2025.4.24中央社 )請點閱更多詳細內容:請參閱連結>>
[國內資訊]-明年正式收取碳費二氧化碳7月起回歸溫室氣體範疇
 2025-05-20
 環境部長彭啓明表示,因應明(2026)年起正式收取碳費之後溫室氣體管理基金就會開始挹注相關收入,預計今年7月起將讓二氧化碳回歸到溫室氣體,而不再屬於空氣汙染物的範疇,好讓溫室氣體管理基金提撥做溫室氣體的管裡。(2025.4.27 聯合報) 請...更多詳細內容:請參閱連結>>
[國際資訊]-美國電網營運商 PJM與Google合作 應用AI技術强化電網互聯規劃
 2025-05-20
 上述兩家公司表示,隨著電網供電壓力的加劇,這項措施可顯著簡化專案規劃和決策流程,減輕規劃人員和開發商的負擔,加快專案審核,並提高 PJM 轄區電網的可負擔性和可靠性,也可做為其他面臨類似問題的電網營運商的參考藍圖,以加速美國其...更多詳細內容:請參閱連結>>
[國際資訊]-英國Ofgem批准國家能源系統營運商(NESO)的電網連接改革新計劃
 2025-05-20
 英國能源監管機構 Ofgem 批准之上述新計劃,旨為符合英國能源策略目標之可行方案提供更快之電網連接流程,將優先考慮那些與資料中心、AI以及風電和太陽光電相關且已準備就緒的計劃,以釋放已停頓阻塞的輸電空間,預計每年將吸引400億英鎊的...更多詳細內容:請參閱連結>>
[國際資訊]-英國DSO運用AI預測系統完成電網的日前交易量
 2025-05-20
 英國自2024年4月啟動日前(day-ahead)電力交易市場以來,其倫敦、英國東部和東南部的配電系統營運商 (DSO),運用AI模型預測系統的需求,已為英國電網公司(UK Power Networks)的日前交易市場,進行150多次的「靈活性競比」(flexibility comp...更多詳細內容:請參閱連結>>
[國際資訊]-美國 PJM加快11.8GW電源開發計劃以強化供電
 2025-05-20
 區域輸電組織PJM日前表示,已選定51個計畫加入快速互聯審查流程-包括更新39座現有電廠和興建12座新電廠。其中燃氣發電占69%、電池儲能19%、核能12%和煤炭0.1%。PJM預計2030年該等計畫之90%將開始營運,以確保電網營運業者擁有足夠電力滿足...更多詳細內容:請參閱連結>>
[國際資訊]-葡萄牙和西班牙電力恢復 停電原因調查中
 2025-05-20
 4/28西班牙Iberian半島發生大規模停電後,西班牙電網營運商 Red Electrica 和葡萄牙能源公司REN表示,巳在4/29復電。此次事件係電力需求突然下降超過10GW所造成,其肇因尚在調查中。該事件凸顯出提高電網彈性的重要性-特別是對於島嶼或半島...更多詳細內容:請參閱連結>>
[國際資訊]-美國能源部撥付Holtec第三筆資助款 用於重啟 Palisades 核電廠
 2025-05-20
 上述資助款約4,670萬美元,係能源部總額15.2億美元貸款擔保的一部分。Palisades 核電廠(容量800MW)於2022年5月停機除役,Holtec 收購後,於2023年9月宣布將重啟並向核能管制委員會(NRC)申請許可,預計NRC將 在 2025年7月底前做出最終決定...更多詳細內容:請參閱連結>>
[國際資訊]-加拿大安大略電力公司(OPG)獲准在Darlington 核電廠建造首部SMR機組
 2025-05-20
 上述核反應器係GE-Hitachi公司設計的BWRX-300型SMR,容量300MW。OPG表示,規劃在該核電廠建造4部SMR,預計第一部機於2028年完工,其餘3部於2034-36年間陸續啟用,俾汲取第一部機組的建造經驗,以節省後續機組的成本。核能目前提供安大略省...更多詳細內容:請參閱連結>>
[國際資訊]-美國國防部選8家合格業者進行微型核反應器(MMR)供電示範計劃
 2025-05-20
 美國國防部「先進核能設施」(ANPI)計畫旨在部署能夠供電國防設施、支援跨領域行動的MMR,上述獲選之8家業者將就軍事基地設置MMR以建構更具彈性的能源供應系統進行示範測試。目前美國國防設施的電力主要來自商業電網。(2025.4.14 Break...更多詳細內容:請參閱連結>>
[國際資訊]-未來10年全球核電裝置容量將增加100GW
 2025-05-20
 依英國數據分析公司Global Data的核電市場報告,到2035年全球核能裝置容量將達到494 GW,比2024年的395GW增加約100GW;主要係地緣政治緊張,導致能源供應安全備受關注,以及對低碳可調度電力的需求不斷增加,促使全球越來越多國家採用核能...更多詳細內容:請參閱連結>>
[國際資訊]-愛爾蘭和英國間2條各500MW的海底高壓直流電纜已併網
 2025-05-20
 愛爾蘭政府宣布,上述海纜工程已併網並將進入商轉階段,其互連容量達1GW,歐盟委員會將其歸類為共同利益項目(Project of Common Interest)之一,並獲該會「連接歐洲設施基金」的部分資助,除為家庭和企業提供清潔能源外,更有助於提高能源...更多詳細內容:請參閱連結>>
[國際資訊]-川普的2026年預算提案取消了數十億美元的能源基礎建設
 2025-05-20
 美國川普總統提出之2026年預算計劃,將國防以外的所有國內支出削減1,630億美元,並取消一系列之再生能源、碳捕捉和電動汽車(EV)充電項目,以及任何與環境正義非直接相關之項目,轉而將重點放在可靠的國內電力,同時取消對全球氣候議程所關...更多詳細內容:請參閱連結>>
[國際資訊]-瑞典啟動社區網路電力分配與共享系統
 2025-05-20
 瑞典Lund地方日前啟動一項名為 EnergyNet 的計畫,旨在改變電力的共享和分配方式,讓配備太陽能電池和儲能電池等分散式電源之建築物間共享剩餘電力,以提高社區整體供電穩定和安全,並利於大幅增加社區當地生產之綠能。(2025.5.5 Smart E...更多詳細內容:請參閱連結>>
[國際資訊]-菲律賓將48MW的電池儲能系統整合至離岸浮動式燃油電廠
 2025-05-20
 菲律賓Aboitiz電力公司將整合48MW的電池儲能系統至停泊在該國 Nasipit灣的浮動電力駁船上之燃油電廠,該電廠建於1994年,提供靈活的按需電力(以移動式發電機滿足短期用電需求),預計2026年第二季上述儲能系統啟用後,有助於提升對當地電網...更多詳細內容:請參閱連結>>
[國際資訊]-美國喬治亞州第6區非洲衛理教會(AME)啟動微電網計劃
 2025-05-20
 上述計畫將建置5個微電網,預計於2026年底完工,每年平均可產生70MWh供應教會每年約93%的電力。未來將推廣至喬治亞州的482座教堂,俾便在天災造成停電時,其能成為居民的避難所、手機和醫療設備充電及冷藏藥品的安全場所。(2025.4.25 Micr...更多詳細內容:請參閱連結>>
[國際資訊]-儘管川普反對發展風電美國風機回收再利用產業已興起
 2025-05-20
 美國有45個州計約1,500個陸域風電案場、超過 75,600 台風機運轉中。能源資訊機構Wood Mackenzie估計,美國約有1 萬台風機已退役,未來10年內將另有6,000台退役。退役風機可回收再利用,目前回收利用率為85% 至95%,而設備製造商正研製100%...更多詳細內容:請參閱連結>>
[國際資訊]-美國內政部長下令紐約Empire Wind 離岸風電計劃停工
 2025-05-20
 該計劃係由挪威石油巨擘Equinor投資開發,於今(2025)年4月初開始施工,規劃未來所發電力將直接連至紐約市電網。離岸風電係紐約州削減氣候污染和因應能源需求增加的核心部分,但上述命令為川普政府阻止風電發展所採取的重大行動,紐約州長...更多詳細內容:請參閱連結>>
[國際資訊]-Exxon Mobil 與美國德州Calpine簽訂CCS計畫輸送CO2協議
 2025-05-20
 能源業者Calpine正在其位於休士頓附近之Baytown 能源中心推動碳捕捉貯存(CCS)計畫,依上述協議,該中心燃氣複循環電廠(容量810MW)捕捉之CO2將運送至Exxon Mobil之輸送管系統,以支持提高石油採收率和封存CO2,預計每年運送量達200萬公噸。...更多詳細內容:請參閱連結>>
[國際資訊]-法國TotalEnergies斥資160億美元在智利興建大型綠氫和氨生產設施
 2025-05-20
 石油巨擘TotalEnergies日前申請環境許可證,規劃在智利Atacama沙漠建造上述設施-包括7GW風電、7座電解槽、1座海水淡化廠、1座製氨廠以及出口專用港,預計未來每天生產約1萬公噸氨。智利於2020年發佈綠氫戰略,目標2030年水電解製氫容量達2...更多詳細內容:請參閱連結>>
[國際資訊]-Siemens Gamesa在丹麥安裝完成全球單機容量最大的風機
 2025-05-20
 該風機容量21.5MW,於4月2日在丹麥北部的 Osterild 測試中心安裝完成,係歐洲綠色新政(Green Deal)中HIPPOW計劃的一部分,該計劃將安裝、運行和測試全球容量最大的海上風機原型,並驗證多項新技術以獲得必要的認證後再行量產。(2025.4.3...更多詳細內容:請參閱連結>>
[國際資訊]-瑞士啟用世界上首座建在鐵軌間的光電案場
 2025-05-20
 瑞士光電業者Sun-Ways已啟用建在瑞士西部山區一條鐵路線上的太陽光電案場,該案場裝設48個可拆卸的太陽能板,每個額定功率385瓦,總輸出功率為18KW,預計每年發電量16MWh,並傳輸電力至距離約500公尺的公共電網。(2025.4.25 PV Mag.) 請點...更多詳細內容:請參閱連結>>
[國際資訊]-2025年全球光電安裝量預計新增655GW
 2025-05-20
  SolarPower Europe最新報告指出,2024年全球太陽光電安裝量新增597GW,預計2025年新增655GW,比2024年成長10%,至2025年底全球總安裝容量預計達2.2TW。其中中國約占53%,居領先地位;中國以外的亞太地區16%、美洲14%、歐洲13%、中東和非洲...更多詳細內容:請參閱連結>>
[國際資訊]-Smartbox推出100%自動清潔光電板的機器人
 2025-05-20
 西班牙機器人製造商Smartbox推出2款全自動清潔光電板的機器人。1款每小時可清潔400㎡,約2,000個光電板;另1款每小時可清潔600㎡,約3,500至4,000個光電板。機器人配備2顆電池,每個電池續航力4.5小時,並透過4G技術監控,有效降低人力成本...更多詳細內容:請參閱連結>>
[國際資訊]-2030年全球碳封存上看6.7億噸產業脫碳更多元化
 2025-05-20
 國際能源總署更新之「碳捕集、利用與封存項目資料庫」(2024年到2025年第1季)指出,至2030年,全球碳封存總容量可達約6.7億噸,相較前次更新成長10%。目前碳捕捉產業仍以天然氣處理為主,相關設施占全球總捕捉容量逾60%。(2025.5.6中央社外...更多詳細內容:請參閱連結>>
[中國大陸資訊]-中國大陸核准興建10部核電機組 投資逾人民幣2千億元
 2025-05-20
 上述獲准之新機組分別位於廣西防城港、廣東台山、浙江三門、山東海陽及福建霞浦等地。中國大陸已連續四年每年核准10部以上核電機組,前述新機組均採用自主三代核電技術,其中包含8部華龍一號機組。至2024年底,大陸運轉中核電機組57部,總...更多詳細內容:請參閱連結>>
[中國大陸資訊]-2025年第一季中國大陸新增太陽光電裝置容量達59.71GW
 2025-05-20
 中國國家能源局日前表示,上述新增容量中,僅3月份單月就達20.24GW,是2024年同期的兩倍多,成長124%。而截至2025年3月底,中國總發電裝置容量達3.43TW,其中太陽光電950GW,風電540GW。(2025.4.22 PV Mag.) 請點閱更多詳細內容:請參閱連結>>
[中國大陸資訊]-中國大陸業者推出全球首個2MWh行動儲能系統
 2025-05-20
 上述儲能系統係欣旺達公司研製,裝載在10公尺長卡車上,已成功完成5,000公里複雜地形道路測試,將於2025年5月投入量產,未來將應用於緊急備用電源、電動車快速充電等,標誌著行動儲能從輔助服務資源往轉型為電源解決方案之方向邁進。(202...更多詳細內容:請參閱連結>>
[中國大陸資訊]-中國青海的陸域300MW風機完成安裝
 2025-05-20
 中國國家能源集團正在青海的大柴旦區建置總容量1,000MW的風光儲能整合案場,其中48台容量各6.25MW(合計300MW)的陸上風機已全部安裝完成。其以優化氣流分布的「梅花」陣排列,更能提高發電效率。未來整體案場完工後,預計年發電量將超過7億...更多詳細內容:請參閱連結>>
[中國大陸資訊]-中國國家電網與日立能源進行無SF6的GIS試點計畫
 2025-05-20
 中國國家電網華中分公司採用日立能源生產、不含六氟化硫(SF6)的550kV氣體絕緣開關設備(GIS),進行「全球首個測試點的應用」計畫,其GIS以可持續(sustainable)氣體混合物取代 SF6,減少溫室氣體的排放,有助於電力產業實現低碳目標。(202...更多詳細內容:請參閱連結>>

近期活動更多資訊
TEPA訂於114年6月17日舉行「低碳能源整合應用現况與商機」研討會2025-05-20


法規公告更多資訊
台電公告-台電公司114年節電獎勵活動

10053 台北市中正區
忠孝東路二段118號9樓
MAIL US :
tepa@tepa108.org.tw
CALL US :
+886-2-2356-7118
台灣電力企業聯合會 版權所有 © 2019 TEPA All Rights Reserved.
