淺談我國備用供電容量概況

吳霽庭¹ 施柏儀²*

1.台灣綜合研究院 研究五所 副所長

2.台灣綜合研究院 研究五所 高級助理研究員

     我國現行容量籌措機制,主要係依《電業法》子法《備用供電容量管理辦法》之規範執行。106年為發展綠能,啟動國家能源轉型,當時《電業法》的修正即在電力穩定供應之前提下,達成多元供給、公平使用、自由選擇之目的,促進電業改革,開放所有用電戶購電選擇權,用戶得自由選擇向公用售電業、再生能源發電業或再生能源售電業購電。

     隨著用戶選擇權的開放,過去由綜合電業全數負擔的備用供電容量準備義務,亦轉由直接售電予用戶之電業共同負擔。依據《電業法》§27第一項前段規定,為確保供電穩定及安全,發電業及售電業銷售電能予其用戶時,除依用戶實際負載需求準備之供電容量外,另應預先準備額外供電容量,並向電業管制機關申報;而同條第3項則授權電業管制機關訂定備用供電容量之管考內容,包含其計算公式、基準與範圍、申報程序與期間、審查、稽核、管理及其他應遵行事項之辦法。

一、修正前後之適用時程

     經濟部依據前述《電業法》授權,於106年11月發布施行《備用供電容量管理辦法》(以下稱管理辦法),由於原規定之計算公式相當複雜,且每年計算出之各年度義務數額不固定,使得相關發電業者難以估計未來成本。為鼓勵更多電力企業進入綠色市場,經濟部重新檢討計算公式,修正該管理辦法並於今(114)年1月8日公告施行。意即自今年1月8日起,備用供電容量計算公式、基準與範圍及參與資源之淨尖峰能力計算原則,將依據修正後之管理辦法條文規範,實施籌措備用容量之相關作業;於管理辦法修正公告前原先已參與之業者(即113年至117年達成年之業者),則仍依照原有管理辦法內容進行規劃與辦理,118年達成年起則全面改採用新制,相關適用期程如圖1。



二、備用供電容量義務者之認定

     依據《電業法》第27條第一項規定,為確保供電穩定及安全,所有售電給用戶之電業將共同承擔全國備用供電容量之準備量,亦即再生能源發電業、再生能源售電業(兩者以下統稱為民營義務者)及公用售電業,在銷售電能予其用戶時,應就其電能銷售量,準備適當之備用供電容量,並向電業管制機關申報。惟陸域式風力發電業一萬瓩、離岸式風力發電業二萬瓩及其他再生能源發電業五千瓩以下之再生能源發電業者,不受此限。

三、籌措備用供電容量之時程

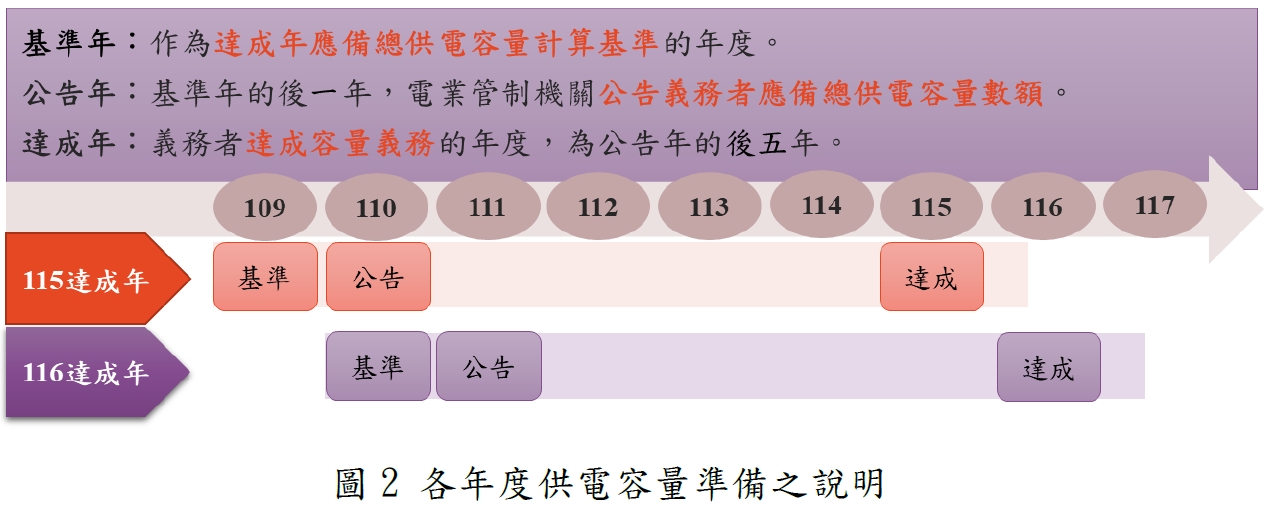

     達一定規模而參與直、轉供之再生能源發電業或再生能源售電業,如於某一年度的系統尖峰日有售電行為時,該年度稱為「基準年」;基準年過後一年,電業管制機關辦理計算並公告各義務者需籌措之容量數額,該年度即為「公告年」;公告年過後之第五年,電業管制機關將審查負擔備用供電容量義務者達成之總供電容量或其盡備用供電容量義務情形,該年度便為「達成年」。換而言之,基準年起六年後之達成年即負有容量義務,有關各年度供電容量準備之說明如圖2。上述業者應依管理辦法所規範之達成年,提報「供電容量準備計畫」、「總供電容量達成報告」、「達成年後五年之備用供電容量規劃報告」與「過渡期間總供電容量執行計畫」等四類計畫及報告,交由電業管制機關審查。



四、民營義務者與公用售電業之準備備用供電容量之差異

     管理辦法修正前,不分民營義務者或或公用售電業,皆透過各自之售電比率共同分配全國電力系統應備之總供電容量; 114年度管理辦法修正公告後,民營義務者中,再生能源發電業所負擔之義務為基準年平均直供及轉供裝置容量乘以備用供電容量比例;再生能源售電業所負擔之義務為基準年平均購電裝置容量乘以備用供電容量比例;公用售電業所負擔之義務為全國電力系統應備之總供電容量,扣除全國再生能源發電業及再生能源售電業之裝置容量、購電裝置容量及備用供電容量之淨尖峰能力總和。此計算方式之改變可看出在考量全國民營業者的供電容量數額後,由公用售電業作為最終的供電容量準備者。

五、民營義務者籌措備用供電容量之方法

     修正前的管理辦法規定,再生能源發電業或再生能源售電業如遇有重大困難而無法達成總供電容量時,得檢具理由及資料請求電業管制機關協助,電業管制機關得責成輸配電業辦理統一採購。修正後的管理辦法,已明定再生能源發電業及再生能源售電業之備用供電容量來源,須為可接受輸配電業調度,以即時調節電能供需(即申請註冊為輸配電業所設立之電力交易平台下之日前輔助服務市場交易資源)之燃氣機組(或等效淨尖峰能力之可控發電機組)。為協助負擔備用供電容量義務之民營義務者能籌足其備用之供電容量,倘其籌措有困難或不足時,亦可向國營電業(即台電公司)採購備用供電容量。

     有關前段所述之「等效淨尖峰能力之可控發電機組」之認定,經濟部已於114年5月19日公告「各類供電容量來源之淨尖峰能力計算原則」,明訂各類資源之備用供電容量認定原則,以作為民營義務者及公用售電業未來籌措備用供電容量之淨尖峰能力轉換依據。

六、結語

     在我國面對能源轉型與淨零碳排的雙重壓力下,備用供電容量機制實為電力穩定的關鍵制度之一,能結合現有之智慧電網、大數據分析及即時調度技術,提升整體能源調配效率,強化電力系統韌性。而包括再生能源發電的間歇性特質讓電力供應穩定性帶來挑戰之外,多元電力資源整合的法規調適及市場機制公平性的維護,皆須逐步透過多方協調凝聚共識。

     另外,雖然台電公司為滿足綠能業者備用供電容量需求,於111年即在電力交易平台開立備用容量市場,扮演「撮合機制」角色,然因目前民營義務者需求量不高,首筆民營義務者購買備用供電容量之媒合交易仍待啟動。

     在115年即將迎來首度「達成年」之際,配合管理辦法修正以及經濟部明定各項資源認定方式,已使得整體機制運作更加明確,我們衷心期待無論是民營業者間的雙邊契約交易,或是透過電力交易平台之備用容量交易專區誕生首筆交易紀錄,都能見到台灣日漸活絡之備用容量市場。


最新消息更多資訊
[國內資訊]-核電延役分析報告經長12月簽
 2025-12-19
 經濟部長龔明鑫11/20在立法院指出,《核子反應器設施管制法》已完成修法,核電重啟依法須符合核安無虞、核廢可處理、社會有共識等三原則,現在最重要是確認核二、核三安全無虞,最快12月初就會評估簽核,同意讓核二、核三進入重啟程序。(2...更多詳細內容:請參閱連結>>
[國內資訊]-經濟部核准台電報告 核二、核三廠具再運轉可能性
 2025-12-19
 經濟部於11月27日核定台電核電廠現況評估報告,後續台電將同步啟動核二、核三廠自主安全檢查以及研提再運轉計畫,預計2026年3月提送核安會。經濟部表示,核三廠自主安全檢查須經過同儕審查並獲得原廠協助,預計需約1.5至2年;核二廠反應爐...更多詳細內容:請參閱連結>>
[國內資訊]-經濟部調降2026年度輸配電費率
 2025-12-19
 經濟部召開之2025年第3次電價費率審議會決議:輸配電各項平均費率合計值從每度0.8465元調整為0.7457元。再生能源綠電直轉供採用不排碳費率則為每度0.3052元,費率適用期間為2026年1月1日至12月31日。(2025.12.4工商時報)請點閱更多詳細內容:請參閱連結>>
[國內資訊]-用電大戶設表後儲能有法可循
 2025-12-19
 經濟部明(2026)年將祭補助發展儲能,廠商設置「表後儲能」系統,每千度補助500萬元,單案最高補助5,000萬元,且須使用國產電池芯才適用。另,內政部消防署亦提出最新指引,採分級管理,針對製造業廠外、戶外空地、專用建築、頂樓等不同空...更多詳細內容:請參閱連結>>
[國際資訊]-COP30:承諾投入數十億美元解決電網與儲能瓶頸問題
 2025-12-19
 在巴西舉行的COP30 會議上,與會各國政府、開發銀行和產業代表強調徹底改革電網和儲能系統以加速再生能源開發的迫切需求,並宣布了數十億美元的新承諾,包括對「淨零排放公用事業聯盟」每年提供1,480億美元,以及來自亞洲開發銀行、世界銀...更多詳細內容:請參閱連結>>
[國際資訊]-COP30協議避開化石燃料並將發展中國家的氣候融資增為三倍
 2025-12-19
 上述協議顯示與會各國在未來氣候行動方式上的分歧。在談判過程中,南美洲哥倫比亞、巴拿馬和烏拉圭等3國與歐盟一致要求協議包含關於逐步淘汰化石燃料的條款,但沙烏地阿拉伯等產油國反對,導致談判延後到峰會的最後期限才達成妥協,而未提...更多詳細內容:請參閱連結>>
[國際資訊]-歐盟委員會(EC)啟動52億歐元資助清潔能源轉型計劃
 2025-12-19
 上項計畫涵括淨零排放技術、氫能和工業熱能脫碳等3項。其中29億歐元支持2025年的淨零排放技術計畫,資助生產再生能源、儲能、熱泵、氫能和電動汽車電池的零件等;13億歐元支持生產非生物來源氫或低碳電解氫等再生燃料;10億歐元支持發展電...更多詳細內容:請參閱連結>>
[國際資訊]-英國NESO推出新專案計劃目標2030年前實現清潔能源供應
 2025-12-19
 英國國家能源系統營運商(NESO)與投資開發商、電網業者、英國天然氣暨電力市場監管局(Ofgem )及能源業者合作,對電源併網連結流程進行了重大修訂,已確認一批新的可完成交付(deliverable)之電源開發計劃,將優先連接電網,每年將釋出5...更多詳細內容:請參閱連結>>
[國際資訊]-澳洲能源巿場營運商(AEMO)制定能源轉型路線圖擴大開發再生能源
 2025-12-19
 為因應交通運輸電氣化、資料中心擴張等電力需求,AEMO日前提出到2050年的發電、儲能和輸電基礎設施路線圖草案,將建置120 GW併網級太陽光電和風電、87GW屋頂型太陽光電、55 GW儲能以及6千公里長的新輸電基礎設施,以取代退役的燃煤電廠,並...更多詳細內容:請參閱連結>>
[國際資訊]-英國將核電納入綠色融資框架
 2025-12-19
 英國政府已正式將核能納入與再生能源和節能計劃相同的綠能支出範疇,以擴大其綠色融資框架,允諾自2025年11月27日起利用綠色金債收益為核能計劃提供融資。此舉呼應了更廣泛的全球趨勢:世界銀行已結束長達60年的核能融資禁令;歐洲各貸款機...更多詳細內容:請參閱連結>>
[國際資訊]-美國能源部提供10億美元資助三哩島核電廠1號機重啟計畫
 2025-12-19
 美國能源部表示,該筆貸款將用於協助重啟上述核能機組,符合川普政府加強核能和AI發展的政策。由於經濟因素,該機組於2019年停機,擁有該核電廠的Constellation 電力公司於2024年宣布將斥資重啟該機組,並與微軟簽訂為期20年的購電協議,將...更多詳細內容:請參閱連結>>
[國際資訊]-日本新潟縣批准重啟世界最大核電廠
 2025-12-19
 新潟縣知事花住秀世日前批准柏崎刈羽核電廠6號機恢復運轉。自2011年3月地震引發海嘯導致福島第一核電廠發生核心熔毁事故後,位於柏崎刈羽核電廠的7部機組亦全部於2012年3月停止運轉。該核電廠的重啟符合首相高市早苗透過重啟更多核電廠以強...更多詳細內容:請參閱連結>>
[國際資訊]-印度政府批准《2025年原子能法案》允許私人企業參與核電產業
 2025-12-19
 上述法案又稱《SHANTI法案》,旨為持續利用和發展核能以推動印度能源轉型,對於印度實現2047年核電裝置容量達到100GW目標至關重要。該法案將允許私人企業參與先前完全由印度原子能部(DAE)掌控的核能領域,預計可能開放的領域涵蓋核子物料...更多詳細內容:請參閱連結>>
[國際資訊]-美國能源部撥付4億美元貸款資助田納西河谷管理局(TVA)建置SMR
 2025-12-19
 上述資金將協助TVA加速在田納西州的Clinch River核電廠址內建置由GEH設計的BWRX-300 型SMR。TVA 已於2025年5月向核管會(NRC)申請建造許可,NRC正審查中。TVA表示,為因應AI、資料中心和數位基礎設施電力需求持續成長,該項SMR建置計劃將展...更多詳細內容:請參閱連結>>
[國際資訊]-美國能源部撥款4億美元資助Palisades 核電廠址建置SMR
 2025-12-19
 美國Holtec公司除推動重啟Palisades 核電廠外,也推動在該廠建置SMR,預計2030年代啟用。上述資金是川普政府9億美元核電發展計畫的一部分,旨在推動建置新一代核能機組,其中TVA也獲得了4億美元。另,Palisades 重啟計劃於2024年3月獲得能...更多詳細內容:請參閱連結>>
[國際資訊]-美國陸軍選出9個建置微型模組化核反應器(MMR)的候選基地
 2025-12-19
 美國陸軍在Janus 計劃下,經過對「關鍵任務設施、能源需求和韌性缺口、電力基礎設施、環境和技術因素」的評估,日前選定9個具建置MMR潛在可行性的基地,目標為提高基地的供電能力和韌性。五角大廈國防創新部門已要求業者在2025年12月15日前...更多詳細內容:請參閱連結>>
[國際資訊]-英國政府批准大型輸電計劃的早期建設資金申請
 2025-12-19
 英國天然氣暨電力市場管理局(Ofgem) 日前批准多項大型輸電計劃的早期建設資金(ECF)申請,包括蘇格蘭水力輸電公司(SHET)的8個輸電計劃以及連接Suffolk 和Kent的輸電計劃等,這些資金將用於資助高壓直流輸電纜等全球高需求材料的早期採...更多詳細內容:請參閱連結>>
[國際資訊]-英國Ofgem核准投資英國輸電網103億英鎊
 2025-12-19
 英國天然氣和電力市場監管局(Ofgem)已批准一項為期五年、總額達280億英鎊(374億美元)的投資預算,用於天然氣和電力網絡升級,包括最初投資103億英鎊於電力傳輸網絡,以及投資178億英鎊於天然氣網絡,預計到2031年輸電投資總額將達700億...更多詳細內容:請參閱連結>>
[國際資訊]-歐盟委員會(EC)發布新的電網規則 加快互聯建設
 2025-12-19
 EC日前宣布《歐洲電網包裹整合和能源高速公路倡議》計劃,其中包括關於電網連接的新指南、差價合約指南、加快基礎設施建設的規劃,以及修訂《泛歐能源網絡(TEN-E)條例》等電網基礎設施升級提案,旨在促進歐盟成員國之間改善能源互聯,並...更多詳細內容:請參閱連結>>
[國際資訊]-英國Ofgem批准3條擬建輸電綫的最新交付日期和提前投資計劃
 2025-12-19
 上述輸電綫包括東部綠色連接3號線(EGL3)和4號線(EGL4)等兩條輸電容量均為2GW之海底電纜,將離岸風電從蘇格蘭輸送到英格蘭;另,擬在Grimsby和 Walpole兩地之間新建一條400KV的陸上輸電線,以協助供電給消費者。這些輸電線提供的額外容...更多詳細內容:請參閱連結>>
[國際資訊]-摩洛哥啟動1千公里長特高壓交流輸電線(UHV)建置計畫資格標招標
 2025-12-19
 摩洛哥國家電力暨飲用水辦公室(ONEE)正進行上述招標作業,預定2026年1月15日截標。該輸電線路將連接Boujdour 和Tensift兩地區,預計2028年12月完工啟用,以輸送總容量約 2GW之再生能源,是目前ONEE大型電力基礎設施發展計劃的一部分,該...更多詳細內容:請參閱連結>>
[國際資訊]- SunCable與澳洲北領地達成協議取得建造巨型太陽光電案場用地
 2025-12-19
 上述太陽光電案場是再生能源開發商 SunCable 的澳亞電力連接(AAPowerLink)計劃的核心基地,其目標為向達爾文地區工業用戶輸送高達6GW的綠電,並透過長4,300公里海底電纜輸出至新加坡。該公司計劃在2027年做出最終投資決定,並預計2030年...更多詳細內容:請參閱連結>>
[國際資訊]-瑞士啟用全球最大可折疊的屋頂光電系統
 2025-12-19
 瑞士光電開發商 dhp Technology在伯恩省的Thunersee污水處理廠,建造裝置容量3.6MW可折疊式的太陽光電屋頂已併網發電,預計每年可發電約3GWh。該裝置表面積超過23,000平方公尺,橫跨多個處理池,且在暴風雨、雪或冰雹等極端氣候下,光電屋...更多詳細內容:請參閱連結>>
[國際資訊]-韓國將強制要求公共停車場安裝太陽能系統
 2025-12-19
 韓國政府於2025年5月修訂《新能源和再生能源法》後,日前宣布自 2025年11月28日起,所有面積超過1,000平方公尺的中央、地方政府和公共機構營運的停車場,須安裝至少100kW的太陽光電系統。並從12月起在包括首爾在內的11個都會區舉辦說明會,...更多詳細內容:請參閱連結>>
[國際資訊]-InfoLink分析2025年前3季全球儲能系統需求大增,出貨量已達286GWh
 2025-12-19
 總部位於台北的再生能源諮詢公司InfoLink分析,2025年前3季全球儲能設備出貨量比去年成長了84.7%,前5名出貨商分別是特斯拉和中國的製造商。成長主因是新興市場需求、光儲一體化、公用事業規模及住宅市場需求增加所致。預計2025年出貨量將...更多詳細內容:請參閱連結>>
[國際資訊]-德國將修法放寛非城市地區的儲能系統設置規定
 2025-12-19
 德國聯邦議院(Bundestag)已核准一項法律修正案,將電池、熱能和氫氣儲存設施列為非城市地區的優先開發項目。此修正案旨在簡化區域劃分並加快部署速度。另對混合用途的儲能系統(充電來源為再生能源案場及電力公司的電網),放寛其免付電網...更多詳細內容:請參閱連結>>
[國際資訊]-美國EIA表示電池儲能在過去1年內成長59%,新增14GW
 2025-12-19
 依美國能源資訊署(EIA)的數據顯示,隨著太陽能繼續在新增公用事業規模儲能專案中占主導地位,太陽光電與電池儲能是新增裝置容量的主要來源,而化石燃料發電裝置容量則持續下降。新增容量主要集中在德州和加州,該2州合計已有全美超過70%...更多詳細內容:請參閱連結>>
[國際資訊]-美國紐約電力局(NYPA)更新綠能發展策略 將建造近5.5GW清潔能源和儲能設施
 2025-12-19
 NYPA已批准一項新的綜合策略,規劃建置45個太陽光電和風電等再生能源案場和146個分散式儲能系統,總容量近5.5GW,旨在實現能源多元化,並在電力需求不斷增長的情況下增強電網韌性。NYPA表示,新策略旨在使清潔能源發展與電網需求保持一致,...更多詳細內容:請參閱連結>>
[國際資訊]-馬來西亞獲世界銀行資助其建造4GW/5.12GWH的光儲系統
 2025-12-19
 上項光儲系統位於馬國柔佛州南部、為東協電網(ASEAN Power Grid-APG)耗資60億美元再生能源廊道 (SJREC)計畫的一部分,該廊道旨在將馬來西亞柔佛地區與新加坡連接成柔佛-新加坡經濟特區(JS-SEZ),以促進跨境電力貿易、吸引製造業和超大...更多詳細內容:請參閱連結>>
[國際資訊]-挪威Norsk Hydro水電公司將建置年增107GWh的抽蓄儲能項目
 2025-12-19
 上項開發項目為該公司Fortun電廠的Illvatn抽蓄水力站,將耗資約1.18億美元,包括建造一條長8公里的隧道,連接海拔1382公尺及1018公尺的上、下兩座水庫,及新建一座抽蓄儲能電站。完成後除年增107GWh的儲能容量外,更能提高電廠電力彈性,預...更多詳細內容:請參閱連結>>
[國際資訊]-預計至2030年全球地熱投資將以每年20%的速度成長
 2025-12-19
 能源資訊機構Rystad Energy的研究指出,全球地熱投資正進入加速成長期,預計到2030年,將以每年約20%的速度成長。其中歐洲以地下開發進行供熱脫碳為主;在美國,其成長的驅動力主要來自增強型地熱系統(EGS)的擴大發展以及資料中心電力需...更多詳細內容:請參閱連結>>
[國際資訊]-德國應用閉環地熱技術為地區供熱及供電
 2025-12-19
 加拿大能源公司Eavor Technologies應用上述技術,在德國Bavaria地方建置供暖和發電設施。該技術是透過鑽探地下通道並注入水,經地下深處的高溫加熱後返回地表的設施供熱或發電,然後再將水送回地下通道,而形成封閉循環迴路。該計畫已從歐...更多詳細內容:請參閱連結>>
[中國大陸資訊]-中國核電華龍一號2號機組併網送電
 2025-12-19
 福建漳州核電的「華龍一號」2號機組於2025.11.22併網送電,該機組於2020年9月開工,為中國大陸自主研發的三代壓水式反應爐。漳州核電是全球最大的華龍一號基地,規劃建置6台機組。至2025年10月止,大陸運轉中的核電機組59台,總裝置容量6,...更多詳細內容:請參閱連結>>
[中國大陸資訊]-河南省三門峽市將建置700MW/4,200MWh壓縮空氣長效儲能設施
 2025-12-19
 上述由中國中楚國能科技公司(ZCGN)投資開發的儲能設施,可放電6小時,預計運轉壽命超過25年,且無熱失控的風險,將有助於穩定該地區電網負載波動曲線,提高再生能源利用率,並增強三門峽及週邊城市的供電安全。壓縮空氣儲能技術已被列入...更多詳細內容:請參閱連結>>
[中國大陸資訊]-四川省將興建一座年產能20GWh的巨型鈉離子儲能電池製造廠
 2025-12-19
 中國廣德青納科技公司日前宣布,將在四川省遂寧經濟技術開發區建造年產能20GWh的鈉離子電池製造廠,總投資額約60億元人民幣。依中國石化公司(Sinopec)的預測,中國鈉離子電池市場規模將從2025年的10GWh成長到2034年的292GWh,年均成長率約...更多詳細內容:請參閱連結>>
[中國大陸資訊]-中國大陸最大的獨立式電池長效儲能設施啟用
 2025-12-19
 內蒙古通遼市日前啟用一座500MW / 2,000MWh 的獨立式磷酸鐵鋰電池長效儲能設施,總投資額15億元人民幣,將作為獨立儲能資產,參與華北蒙東電力市場,實現削峰填谷、頻率電壓支撐、爬升速率平滑化和電力品質改善,以以因應奈曼旗及週邊縣市...更多詳細內容:請參閱連結>>




10053 台北市中正區
忠孝東路二段118號9樓
MAIL US :
tepa@tepa108.org.tw
CALL US :
+886-2-2356-7118
台灣電力企業聯合會 版權所有 © 2019 TEPA All Rights Reserved.
