台灣電力企業聯合會電子報 第九十七期 2025.06.20
本期焦點

強化我國配電電網韌性之策略與技術 (中)

黃銘宏1   江興芳2  傅振豪3 *  主筆

*1.台電公司配電處處長

 2.台電公司配電處課長

 3.台電公司配電處專員

(續第96期電子報)

參、強化電網韌性之策略與技術

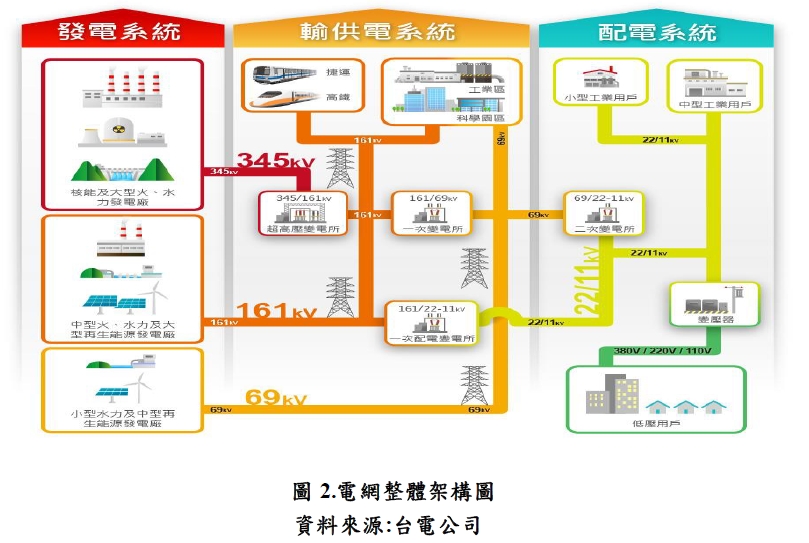

  電網整體架構涵蓋發電、輸變電及配電三大系統。電力由多元發電來源產出後,經超高壓輸電網傳送至變電所降壓,再由配電饋線送至用戶(如圖2),近年隨著航空城、捷運系統擴充及鐵路地下化等重大建設快速推動,加上縣市升格為直轄市所帶動的人口集中與都市擴張,再加上AI與高效能運算等新興應用帶動高科技產業擴廠,我國用電需求逐年攀升。然而,變電所未能及時增設,導致既有變電設備與饋線長期高負載運轉,增加設備故障與停電風險。

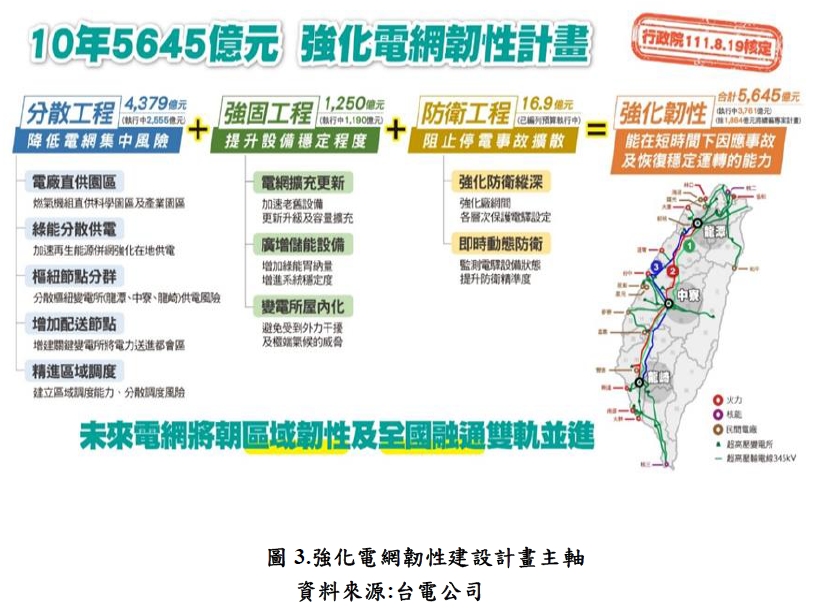

  為配合淨零碳排政策並強化供電韌性,台電公司推動強化電網韌性建設計畫,以「力求分散、持續強固、加強防衛」為三大主軸,預計10年投入5,645億元(如圖3),全面推動分散工程、強固工程與防衛工程,強化電網面對極端氣候與系統故障的因應能力。



        此外,為因應大量再生能源併網對配電系統穩定性的衝擊,並配合智慧電網的發展趨勢,更導入先進配電管理系統,以提升供電效率、穩定性與整體系統韌性,以下為其整體策略及技術介紹:

一、強化電網韌性計畫三大主軸

(一)分散工程:

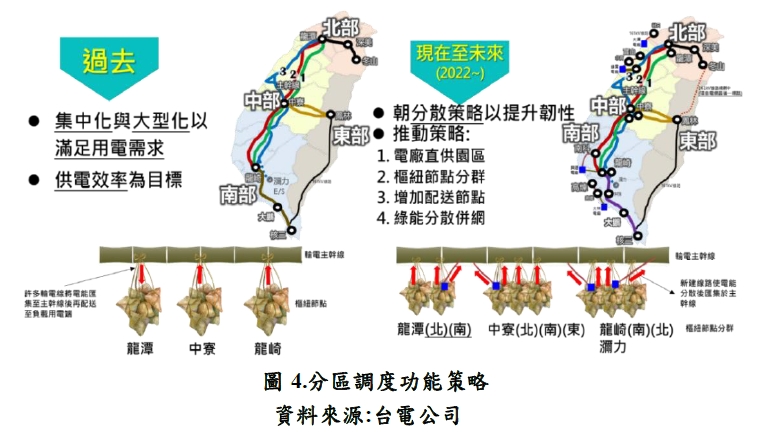

  台灣地狹人稠且電網密度高,為減少電網過度集中與單一節點失效的風險,推動『區域分散』策略,該工程投資約4,379億元,佔計畫整體預算比例最大,亦為項目最多的工程,包含電廠直供園區、綠能分散供電、樞紐節點分群、增加配送節點、精進區域調度等五大面向,另為減少跨區融通電力所帶來的系統不穩定及風險因子,將電廠及周邊離岸風電,就近供應至周邊園區。再者,為降低超高壓變電所過於集中的風險,增加強化分群相關工程,如興建新中寮超高壓開閉所,同時增加電網配送節點,原調度中心集中調度電源的模式,則新增分區調度功能 (如圖4) ,限縮可能的事故停電範圍。



(二)強固工程:

  為因應絕緣劣化、設備不良造成的停電事故,以及再生能源的大幅成長,將廣設儲能設施,減緩綠能併網衝擊,提高調度彈性,該工程投資約1,250億元,包含電網擴充更新、廣增儲能設備與變電所屋內化三大面向,因傳統的屋外變電所易遭鳥獸及雷擊等外力及極端氣候的威脅,規劃改建為屋內變電所,以提高供電安全,同時搭配變電所內部的隔艙式設計,例如讓原本的通鋪變為分艙式做法,具備屏蔽與隔離的優點,除加強安全性,增加供電穩定性,更能避免事故影響之擴大,計畫中預定將24座變電所改建為屋內式,新設28座地下化多功能變電所,以新北市板橋區新民變電所為例(如圖5),不僅提供電力服務,亦結合台北南區營業處與教育娛樂空間「電幻一號所」,翻轉變電所鄰避印象,打造與社區共融的新型基礎設施,提升民眾接受度,也有助於建構韌性穩定的供電系統。



(三)防衛工程:

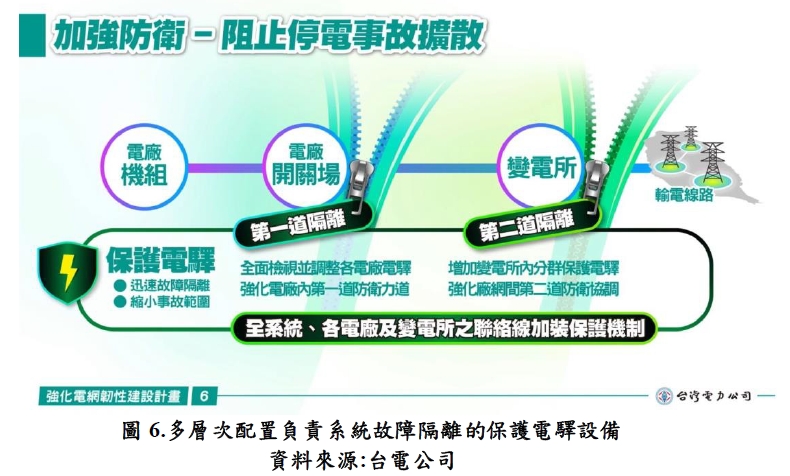

  為提升電網面對突發事故的應變能力,推動「強化防衛縱深」策略,建構電廠與電網間的多層次防護機制,該工程投資約16.9億元,包含「強化防衛縱深」與「即時動態防衛」兩大面向,即時監測設備運作狀況,提升故障判斷與防衛精準度,當事故發生時,建立可依電網運作動態調整的防衛體系,落實第一道(電廠內部)、第二道(廠網之間)的防衛配置(如圖6),實現系統故障的快速隔離;並更新電驛硬體設備,建構動態模擬系統、即時監測分析機制以及策略模擬中心,提升整體電網管理效率與防禦能力,確保在極端氣候或系統異常下,具備足夠的韌性與反應速度。



二、配電智慧電網技術--先進配電管理系統(ADMS)

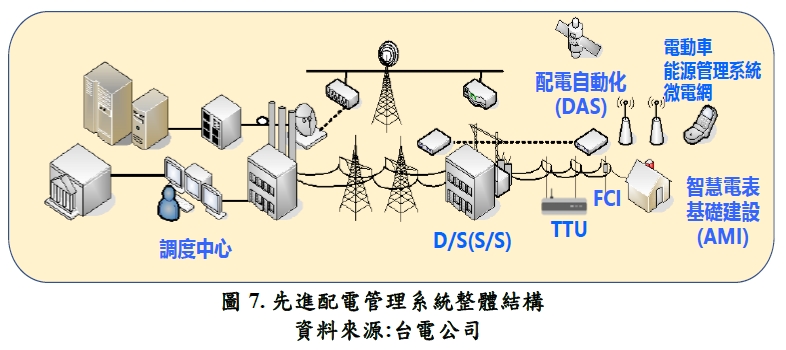

  因應再生能源快速成長與用電需求日益複雜,為提升電網穩定性與韌性,台電公司開始發展智慧電網,而配電系統之先進配電管理系統(Advanced Distribution Management System,簡稱ADMS)是智慧電網發展的核心技術之一,結合即時監控、自動化控制與數據分析,實現配電系統的智慧化管理(如圖7),其簡介如下:



(一)核心功能與技術架構:

  先進配電管理系統(ADMS)結合監控控制與資料蒐集系統(SCADA)、配電管理系統(DMS)、停電管理系統(OMS)、故障檢測與供電恢復(FDIR)以及分散式能源資源管理(DREAMS),實現即時監控與快速故障處理,提升供電穩定性。此外,ADMS 能整合地理資訊系統(GIS)、歷史資料庫(IS&R)與應用程式介面(API),促進系統間的高效整合與資料共享,支援再生能源併網與智慧電表應用,實現電網的智慧化與彈性化。

(二)應用與發展

  台電公司自1992年起推動配電饋線自動化,至今涵蓋九千多條自動化饋線與3萬多具自動化開關,已至少達成90%以上的自動化覆蓋率,所以ADMS整合監控控制與資料蒐集系統(SCADA)、配電管理系統(DMS)、停電管理系統(OMS)、地理資訊系統(GIS)等功能,便可以實現即時監控、故障自動處理與分散式能源管理,提升電網的彈性與穩定性。此外,亦推動結合ADMS與分散式再生能源管理系統(DREAMS),以因應再生能源併網對配電系統穩定性的衝擊。

(三)效益與挑戰

  ADMS的導入帶來多項效益,包括提升供電可靠性、優化電網運作、促進再生能源整合以及提升用戶滿意度。然而,推動ADMS也面臨系統整合複雜、資安風險增加以及人力資源需求等挑戰。因此,持續投入資源,強化系統整合能力、資安防護措施以及人才培育,才能確保ADMS的穩定運作與持續發展。

(待續)


最新消息更多資訊
[國內資訊]-賴總統:核電廠是否重啟需符合「2必須3原則」
 2025-06-20
 總統賴清德於520就職週年談話時表示,關於核電廠是否可能延役再重啟,核安會必先訂定安全審查辦法,台電再依照辦法進行自主安全檢查,評估有無重啟的安全條件、重啟期程與成本效益,政府會秉持核安無虞、核廢有解、社會共識3原則審慎因應。...更多詳細內容:請參閱連結>>
[國內資訊]-核管法子法 4個月內完成修法
 2025-06-20
 立法院日前三讀通過攸關核電廠延役《核子反應器設施管制法》修法,核安會表示,核管法子法4個月內可完成修法,將新增要求核電廠停機後如擬重啟,其相關人力、設備都要恢復到運轉期間的狀態。(2025.5.22 中國時報) 請點閱 更多詳細內容:請參閱連結>>
[國內資訊]-台電低碳電 6月1日起開賣
 2025-06-20
 台電於6月1日開賣「RE30」低碳電,搭配30%綠電,但限定須先向民間開發商購買綠電後,才可採購RE30補足。為鼓勵企業響應減碳,2025年底前轉供之綠電可享早鳥優惠價每度6.1元,RE30平均每度為4.82元。預期國內半導體國際供應鏈業者為RE30低碳...更多詳細內容:請參閱連結>>
[國內資訊]-中火無煤需考量穩定供電台電目標為2034年達成
 2025-06-20
 立法院於6月3日通過決議2028年完成無煤中火。台電表示,台中電廠持續減煤減排,並以無煤供電為目標,但時程需綜合考量穩定供電。現正推動興建新燃氣機組,新1號機預計年底前上線,明年拆除2部燃煤機組,2034年達成無煤化。(2025.6.3 中央社...更多詳細內容:請參閱連結>>
[國內資訊]-加強淨零轉型國發會鎖定六都推地方治理平台
 2025-06-20
 國發會今(2025)年建構地方治理平台,鎖定六都試辦2項以上計畫,聚焦高碳排產業影響和綠能設施,每案最高可獲新台幣500萬元補助,同時也將啟動區域治理沙盒實驗,以加速光電、漁電共生、微水力和地熱等綠能發展。(2025.6.12 中央社) 請點...更多詳細內容:請參閱連結>>
[國內資訊]-環部挺企業碳費打2折
 2025-06-20
 環境部將於2026年開徵碳費,初期收費排放量打2折的優惠,除適用先前的鋼鐵、水泥業等高碳洩漏風險對象外,將再擴及受美國關稅新制衝擊之企業。部長彭啟明表示,將與經濟部討論增加企業每年均須提交申請,經審查後適用該年度之規定。(2025....更多詳細內容:請參閱連結>>
[國內資訊]-風機安裝逾400座總併網量突破3GW
 2025-06-20
 台灣加速開發離岸風電,據經濟部統計,截至今年5月底,台灣已完成七座離岸風場,安裝超過400座離岸風機,累計併網達374座,總併網量突破3百萬瓩(GW),預計今年累計達4.7GW,明年累計至5.3GW。(2025.6.10 經濟日報) 請點閱更多詳細內容:請參閱連結>>
[國內資訊]-離岸風機市場需求大東方風能造全新運維風機安裝船
 2025-06-20
 總公司設在台中的東方風能與國際知名造船公司Lamprell Energy,日前在杜拜簽署合作備忘錄,將針對台灣海峽的嚴峻作業環境,合作建造一艘全新運維風機安裝船,確保提供長期可靠與高效的服務,以滿足亞太地區日益增長的離岸風機市場需求。 (...更多詳細內容:請參閱連結>>
[國際資訊]-西班牙稱4月大停電是電網故障和規劃不善,而非網路攻擊
 2025-06-20
 西班牙政府6/17表示,4月西班牙南部電壓突增之小規模電網故障,引發更大規模的故障,導致西葡兩國大規模停電,係由多種技術原因造成,包括電網營運商Red Electrica的規劃不周,未能找到一座替代原本應該平衡電力波動的電廠所致。(2025.6.1...更多詳細內容:請參閱連結>>
[國際資訊]-美國加州獨立電力調度中心(CAISO)推動總額48億美元之輸電 網强化計劃
 2025-06-20
 CAISO日前核准2024-25年輸電計劃,計31項子計劃,預計在未來10 至15年內完成。其中28 項旨為滿足與電氣化相關之電力需求成長-特別是大舊金山灣區;其餘3項則為滿足加州公共事業委員會(CPUC) 所制定州能源組合中對再生能源之相關要求。(20...更多詳細內容:請參閱連結>>
[國際資訊]-美國能源部撥款1.6 億美元資助喬治亞州電網升級
 2025-06-20
 美國能源部(DOE)透過電網彈性創新夥伴關係(GRIP)計畫,提供上述資金予喬治亞電力公司,以強化喬治亞州輸電基礎設施,包括安裝應用鋁導體複合支撐 (ACCS)技術製造之先進導線等,提高現有輸電線路之容量、效率和電網可靠度。(2025.5.23 T&D...更多詳細內容:請參閱連結>>
[國際資訊]-英國國家電網(NG)提升現有輸電線容量讓更多再生能源併網
 2025-06-20
 NG與電力監控系統業者LineVision 合作,在南北電力系統中超過275公里之架空輸電綫上安裝動態線路額定功率DLR)感測器,以最大化該輸電線路安全傳輸容量,這是NG持續投資提升電網容量計劃的一部分,以協助英國實現2050年淨零排放目標。(202...更多詳細內容:請參閱連結>>
[國際資訊]-美國德州議會通過撥款18億美元資助重要設施建造微電網
 2025-06-20
 上述資金將用於支持在德州醫院、療養院、水處理廠、警察局和消防局以及其他重要設施建置由小型燃氣發電機、太陽光電和儲能電池組成之微電網,以增強該州的電力可靠性,協助德州居民免受極端天氣引發的電網緊急情況影響。(2025.6.10 Canary...更多詳細內容:請參閱連結>>
[國際資訊]-德國能源業者1KOMMA5°之虛擬電廠(VPP)容量達到500MW
 2025-06-20
 1KOMMA5°日前宣布,其基於Heartbeat AI 軟體平台建立之VPP容量已超過500MW ,成為歐洲最大之住宅 VPP,可提供超過一百萬棟建築之基本負載需求。透過該平台除為用戶帶來額外收入,亦將電價降至每度電7美分以下,其連接和優化之系統越多...更多詳細內容:請參閱連結>>
[國際資訊]-英國儲能業者Allye Energy 回收利用汰役電池 協助提高電網彈性
 2025-06-20
 Allye Energy 將18 個電動車汰役電池回收利用並與AI能源管理系統結合,推出名為MegaMAX之電池儲能系統,其產生之可調度電力達1.5MWh,提供頻率反應和合成慣量(synthetic inertia)協助穩定電網,可讓客戶降低能源成本,並參與電力交易市場創...更多詳細內容:請參閱連結>>
[國際資訊]-美國西南電力聯盟(SPP)與日立合作開發AI解決方案,以加速電源互聯之決策流程
 2025-06-20
 上述AI解決方案,旨在增強預測分析並支援與通訊系統的整合,將電源互連(GI) 之規劃研究所需時間縮短80%,幫助GI客戶更有效率地做出決策,並增強SPP在其14個州轄區內整合新增電源的能力,以因應美國能源基礎設施現代化面臨的挑戰。(2025....更多詳細內容:請參閱連結>>
[國際資訊]-丹麥完成該國最大電池儲能系統作為島嶼緊急備用電源
 2025-06-20
 丹麥電力公司EWII已將完工的30MW/43MWh電池儲能系統併聯至丹麥 Bornholm島的電網,萬一與瑞典互連的海底電纜故障時,該裝置可作為島上緊急備用電源,供電1-2小時,並將為輸電系統營運商 (TSO)在電網脫碳過程中提供更靈活的服務。(2025.5.2...更多詳細內容:請參閱連結>>
[國際資訊]-德國放棄反對核能立場與法國達成和解
 2025-06-20
 新任德國總理Friedrich Merz與法國總統馬克宏在共同撰寫的《費加羅報》社論中表示,兩國將在競爭力、主權和氣候中立的基礎上重新調整能源政策,以確保歐盟境內所有低碳能源一視同仁。而日前一位法國官員也稱德國新政府已向法國發出信號,將...更多詳細內容:請參閱連結>>
[國際資訊]-比利時國會廢除核電淘汰計畫
 2025-06-20
 為轉型實現有彈性且務實之能源模式,比利時國會日前通過放棄於2003年開始實施的逐步淘汰核電計畫。比利時能源部長表示,這是擘劃未來比利時國家經濟、環境和戰略具有決定性意義的一步。比利時目前有兩座核電廠,核能約佔比利時發電量的40%...更多詳細內容:請參閱連結>>
[國際資訊]-英國政府宣布投資142億英鎊建造Sizewell C核電廠
 2025-06-20
 英國能源大臣表示,這項投資對於開啟清潔能源的黃金時代是必要的,也是實現2030年化石燃料幾乎完全從英國電網中消除之關鍵決策。該廠興建計劃於2023年9月啟動籌集私人投資的正式程序,並預定於2025年夏季末針對其融資模式做最終決定。(202...更多詳細內容:請參閱連結>>
[國際資訊]-川普下令加速擴充核電 目標2050年美國核電容量提高四倍
 2025-06-20
 美國總統川普日前簽署《重振核工業基礎》、《改革能源部核反應器試驗制度》和《改革核能管制委員會》等行政命令,協助現有核反應器功率提升5GW;2030年10座新的大型核反應器進行施工;2050年核電總容量從目前100GW提高到400GW,以重新建立...更多詳細內容:請參閱連結>>
[國際資訊]-美國田納西河谷管理局(TVA)申請小型模組化核反應器(SMR)建造許可
 2025-06-20
 TVA 規劃在田納西州Clinch River 核電廠,建造1部容量300MW、由奇異公司設計之BWRX-300型SMR,日前向核能管制委員會(NRC)提交申請文件。如經獲准,預計2032年開始商轉。目前TVA擁有3座運轉中之大型核電廠,為TVA轄區提供40%之電力。(2025...更多詳細內容:請參閱連結>>
[國際資訊]-愛沙尼亞規劃興建2部SMR機組總容量600MW
 2025-06-20
 愛沙尼亞政府日前啟動該國興建第一座核電廠之廠址調查評選及環境影響評估等作業流程,將由該國能源業者Fermi Energia投資建造2部由GE設計之BWRX-300 型SMR,預計於2029年提出建造許可申請文件,這是該國對能源安全和氣候目標承諾之一部分。...更多詳細內容:請參閱連結>>
[國際資訊]-航太巨擘Rolls Royce將建造英國首批小型模組化核反應器(SMR)
 2025-06-20
 經過兩年的評選過程後,大英能源-核能公司(Great British Energy-Nuclear, GBE-N))日前宣布,Rolls Royce獲得英國政府的支持,將建造英國首座SMR。後續雙方將簽訂合約,並選定廠址,在獲得英國核能管制機關核准後再動工興建。 (2025.6 ....更多詳細內容:請參閱連結>>
[國際資訊]-美國核管會(NRC)稱Palisades核電廠重啟未對環境造成重大影響
 2025-06-20
 NRC日前發布Palisades核電廠重啟之最終環境評估報告指出,該廠重啟不會對環境造成重大影響。該廠於2022年5月停機除役,Holtec 公司收購後推動重啟。目前NRC正審查該廠蒸汽產生器(steam generator)維修方案,預計在2025年7月底前就是否核准...更多詳細內容:請參閱連結>>
[國際資訊]-世界銀行解除對核能計畫融資的禁令
 2025-06-20
 世界銀行曾於2013年停止資助核電計畫,日前世界銀行行長Ajay Banga表示,世界銀行董事會已同意解除長期以來對開發中國家核能計劃提供融資的禁令。為滿足日益增長的電力需求,世銀將支援現有核電廠延役、SMR發展以及電網升級。(2025.6.12 ...更多詳細內容:請參閱連結>>
[國際資訊]-美國能源部選定16個可用於建造資料中心和核電機組之場址
 2025-06-20
 為因應AI資料中心用電需求大幅成長,能源部就上述位於聯邦政府土地內場址之開發,日前發出資訊請求(RFI),以徵詢產業界、學術界、社區和地區聯盟之意見。能源部表示,這些場址提供了現有之能源基礎設施,利於快速審核包括SMR在內之新能源...更多詳細內容:請參閱連結>>
[國際資訊]-英國國會立法通過成立大英能源公司推進清潔能源發展
 2025-06-20
 大英能源公司(Great British Energy)屬公營事業機構, 旨在加速推動英國的清潔能源計畫。該公司在2024年至2029年期間預計獲得總計83億英鎊之投資,將與私營部門合作加速推動策略能源計劃,主要為發展浮動式離岸風電等現代化產業新技術。...更多詳細內容:請參閱連結>>
[國際資訊]-英國投資10億英鎊更新延壽兩座大型抽蓄水力電廠
 2025-06-20
 位於英國北威爾士之Ffestiniog 和Dinorwig等兩座抽蓄水力電廠分別於1963年和1984年商轉,總容量2.1GW,約占英國總發電容量之5%,做為尖峰負載期間提供快速反應之備用電源。能源業者ENGIE 和 CDPQ已開始進行該兩座電廠之延壽工程,預計延壽...更多詳細內容:請參閱連結>>
[國際資訊]-澳洲新技術將促進70GW綠氫製造中心之開發
 2025-06-20
 西澳綠色燃料開發商InterContinental Energy(ICE)宣布,其具專利 之P2(H2)Node™ 製氫系統,透過標準化、模組化、減少電力基礎設施和儲氫需求,預計將製綠氫成本降至每噸650美元以下,是開發中70 GW西部綠色能源中心(WGEH)之支柱...更多詳細內容:請參閱連結>>
[國際資訊]-美國紐約Empire Wind 離岸風電案場停工令解除恢復施工
 2025-06-20
 美國海洋能源管理局(BOEM)日前表示,川普政府於4月16日發布之停工命令已經解除,上述案場正重新啟動施工作業。該案場於2024年取得建造許可後動工,迄今已完成 30% 以上,預計安裝54部風機,總容量810MW,並於2027年商轉。(2025.5.20 Po...更多詳細內容:請參閱連結>>
[國際資訊]-全球首座海上「風光合一」案場施工正持續推進中
 2025-06-20
 荷蘭北海一座容量759MW、運轉中之離岸風電案場附近,日前安裝了太陽光電案場之錨固系統,為全球第一個海上「風光合一」計畫。開發商Oceans of Energy 執行長 Allard van Hoeken 表示,未來該案場將為陸地提供持續穩定之電力,在使用相同海...更多詳細內容:請參閱連結>>
[國際資訊]-馬來西亞、新加坡和越南能源業者合作推動跨境綠電互聯
 2025-06-20
 上述3國業者日前簽署聯合開發協議,探討利用越南離岸風電及新建的海底電纜進行跨境供應清潔電力之可行性,旨在透過馬來西亞電網為東南亞國家協會(ASEAN)區域電網進行整合,為該地區能源部門脫碳努力做出貢獻。(2025.5.27 Power Tech) 請...更多詳細內容:請參閱連結>>
[中國大陸資訊]-2025年第一季中國屋頂太陽光電新增安裝量創新高紀錄36GW
 2025-06-20
 能源資訊機構Rystad Energy表示,2025年第一季,中國新增太陽光電容量達60 GW,創歷史新高,其中屋頂裝置容量達36GW,主要係因中國國家能源局 (NEA)於2024年10月發布並於2025年5月生效的新規定強調太陽光電自發自用,以緩解電網擁塞,促...更多詳細內容:請參閱連結>>
[中國大陸資訊]-全球首座商用小型模組化核反應器(SMR)「玲瓏一號」即將完工
 2025-06-20
 位於中國海南省之全球首座陸基商用SMR(名為「玲瓏一號」),容量125MW,目前正處於最後安裝階段,並為冷功能測試做準備。玲瓏一號係於2016年成為全球第一個通過國際原子能總署(IAEA)安全審查之SMR,未來啟用後,將為海南自由貿易港提供潔...更多詳細內容:請參閱連結>>
[中國大陸資訊]-中國啟用全球首個構網型(Grid-forming)鈉離子電池儲能電站
 2025-06-20
 上述位於雲南省之寶池儲電站裝置容量為200MW/400MWh,總投資逾人民幣4.6億元,採用每日雙循環充放電,年調節電量高達5.8億度,其中98%的能源來自再生能源,支持當地30多個風電和太陽光電案場,緩解其供電間歇性的影響,並協助更多再生能源...更多詳細內容:請參閱連結>>
[中國大陸資訊]-中國儲能業者Hithium 完成全球首個併網級電池儲能系統開門(open-door)防火測試
 2025-06-20
 上述測試標的為Hithium自主研發之5MWh液冷電池儲能系統,旨在模擬四種極端火災情境,驗證其在真實緊急情況下之結構和熱韌性。該測試嚴格遵循UL 9540A和NFPA 855標準,由全球安全認證機構UL主持,並在美國認證消防工程師和客戶代表見證下進...更多詳細內容:請參閱連結>>

近期活動更多資訊
TEPA[114年度專刋]即將出刊,敬請期待。2025-06-20

活動花絮更多資訊
TEPA-114年6月17日「低碳能源整合應用現况與商機」研討會紀要2025-06-20

法規公告更多資訊
台電公告-台電公司114年節電獎勵活動

10053 台北市中正區
忠孝東路二段118號9樓
MAIL US :
tepa@tepa108.org.tw
CALL US :
+886-2-2356-7118
台灣電力企業聯合會 版權所有 © 2019 TEPA All Rights Reserved.
